新闻中心
您当前位置:首页 新闻中心

印尼巴厘岛一期燃煤电厂基坑降水工程初战告捷

来源:南方岩土  发布时间:2012-11-26

经过一个月的奋战,印尼巴厘岛一期燃煤电厂降水工程成效逐步显现。截至目前为止,降水工程已完成主厂房及锅炉房区域降水井的设计及施工,完成了循环水管沟地段、圆形煤场地段等区域的抽水试验及设计;共完成降水井76口,总进尺1509.9m,抽水试验4组。

主厂房地段基坑整体开挖,该区域长240m,宽130m,开挖总面积达30000平米以上,单元降水面积大、基坑开挖及承台施工周期长,对降水井的运行稳定性和降水效果的持续稳定要求很高。该地段降水井于2012年10月25日开始抽水,截至11月23日止,已正常抽水720小时,确保了主厂房地段基坑正常开挖,降水工程初战告捷,充分展示了中南院的专业实力。

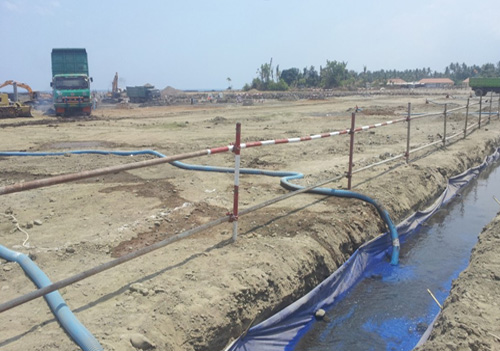

主厂房地段基坑降水照片
